Согласованные правки решены вне ведомости авторского контроля при присутствии заказчика.

Выезд на объект 5 августа 2022 г.
Выезд на объект 12 июня 2022 г.

Фотофиксация и приёмка объекта для авторского надзора

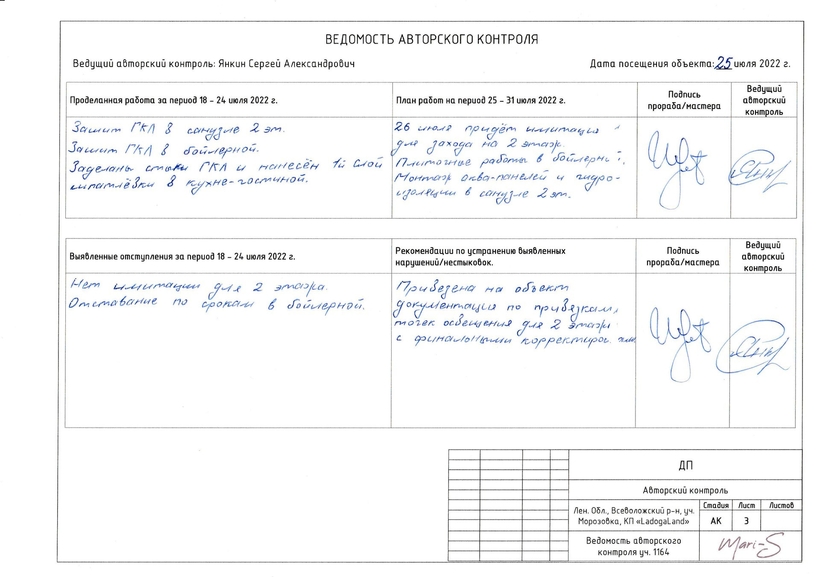

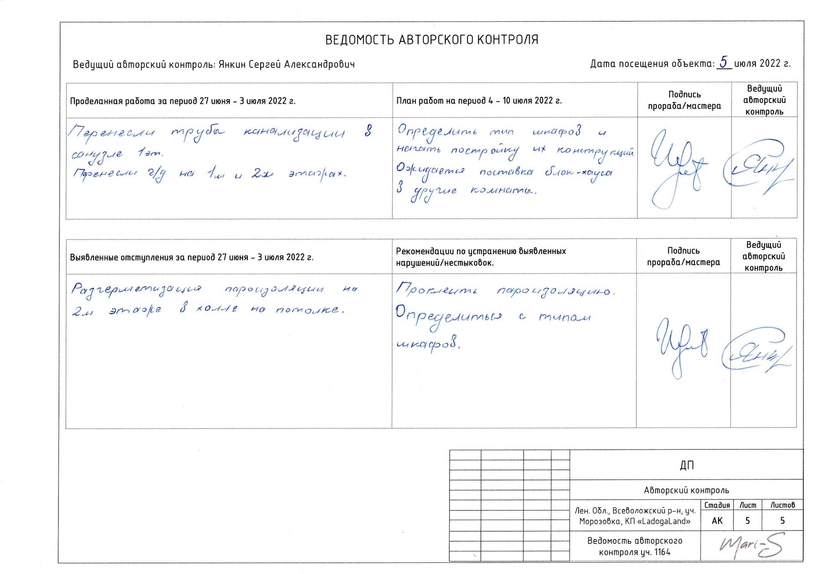

Выезд на объект 18 июля 2022 г.
Выезд на объект 25 июля 2022 г.
Выезд на объект 30 июня 2022 г.

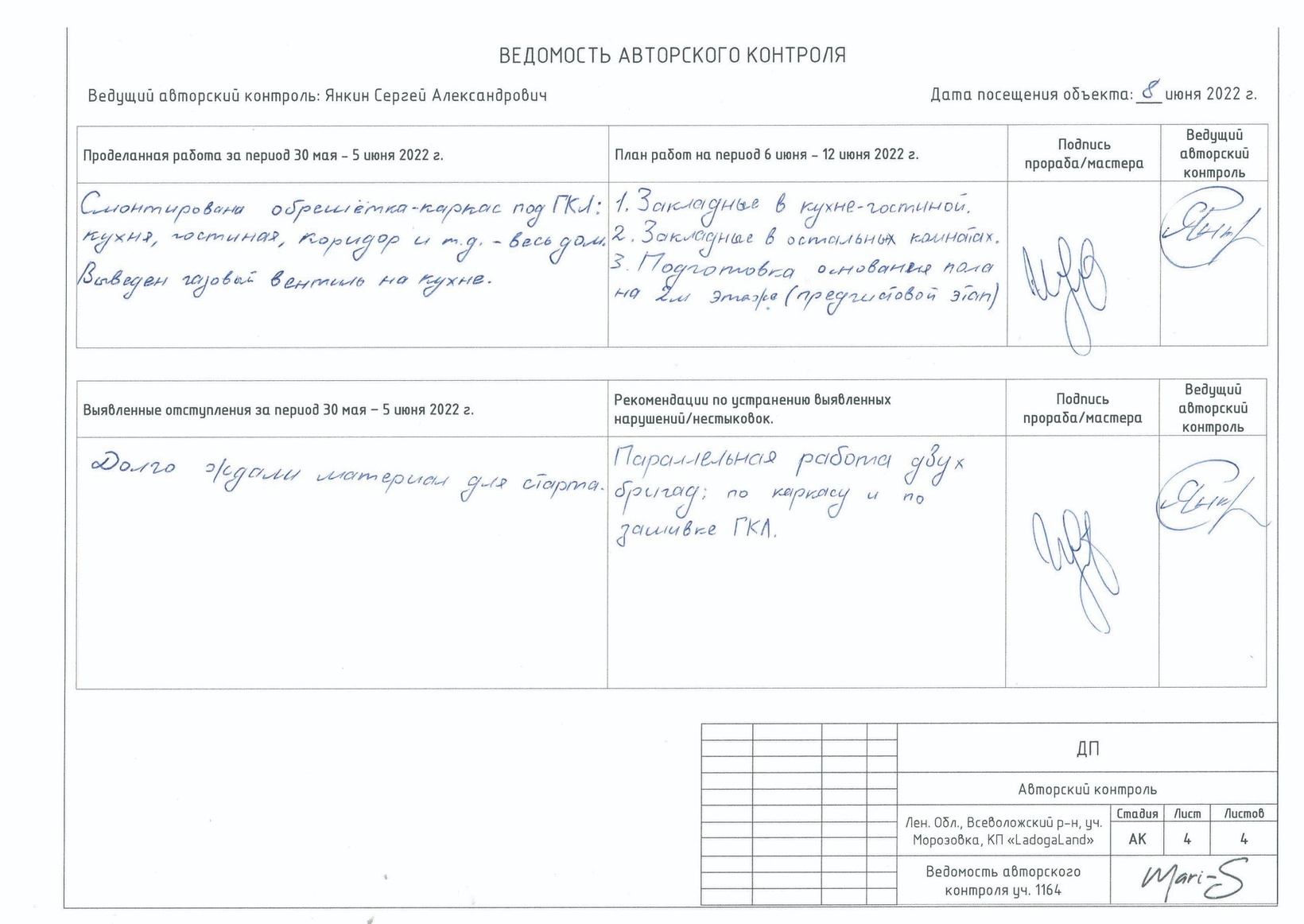

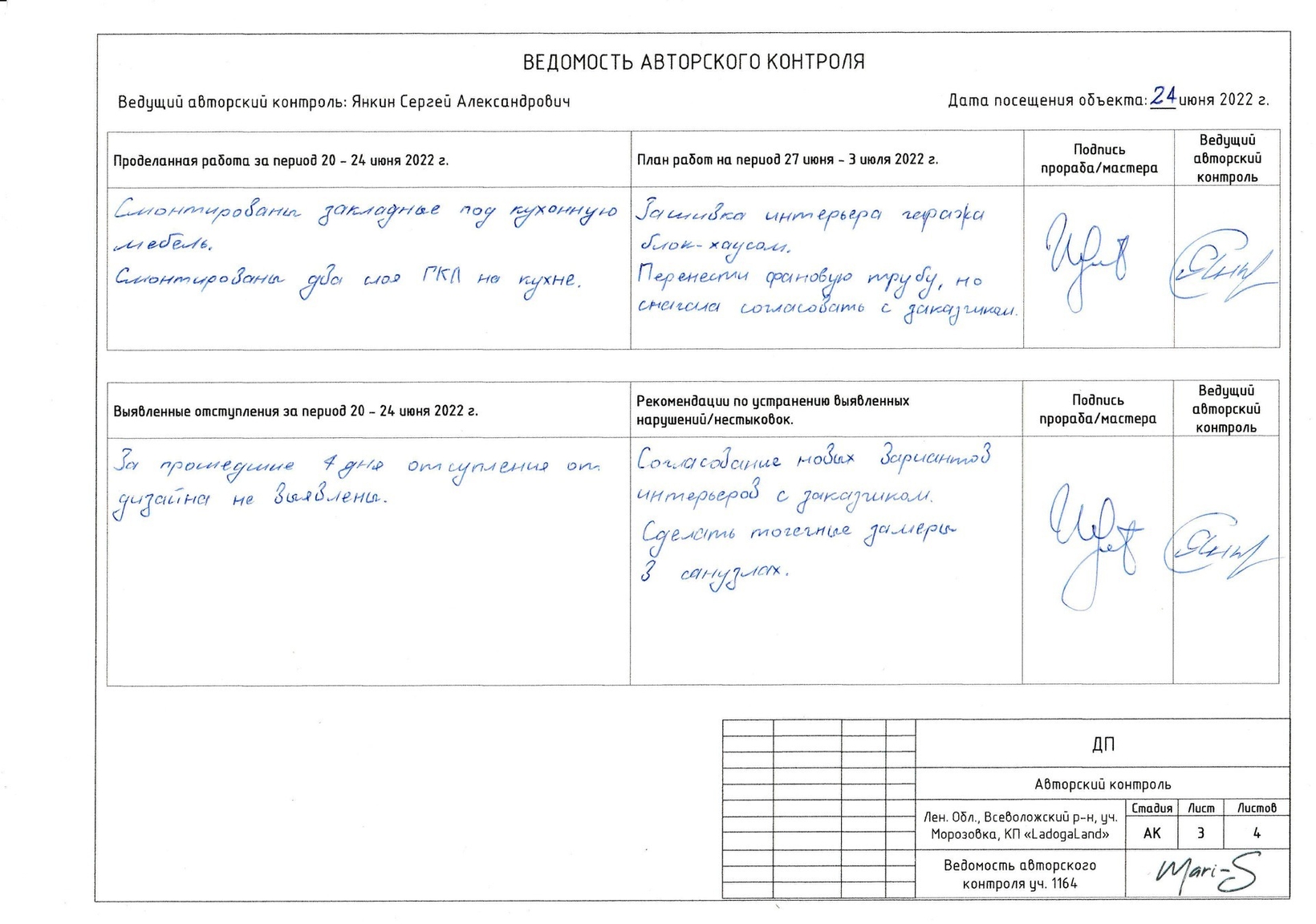

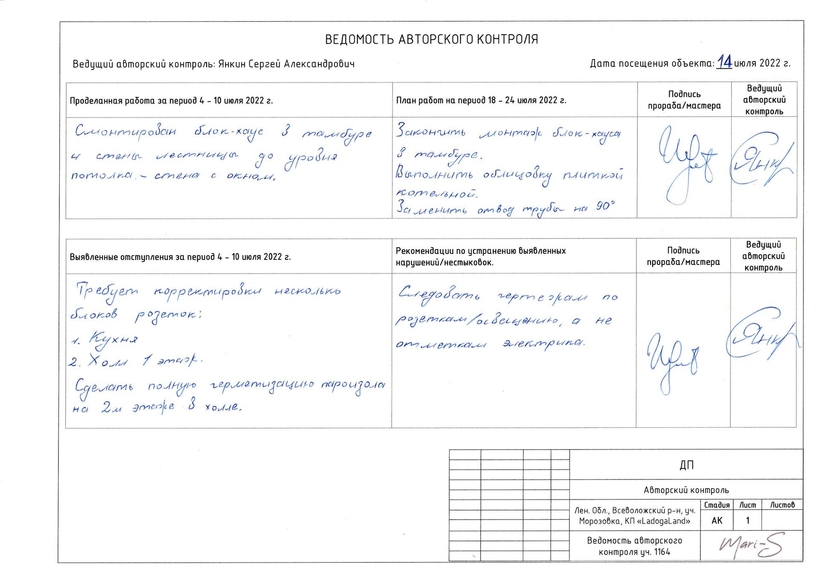

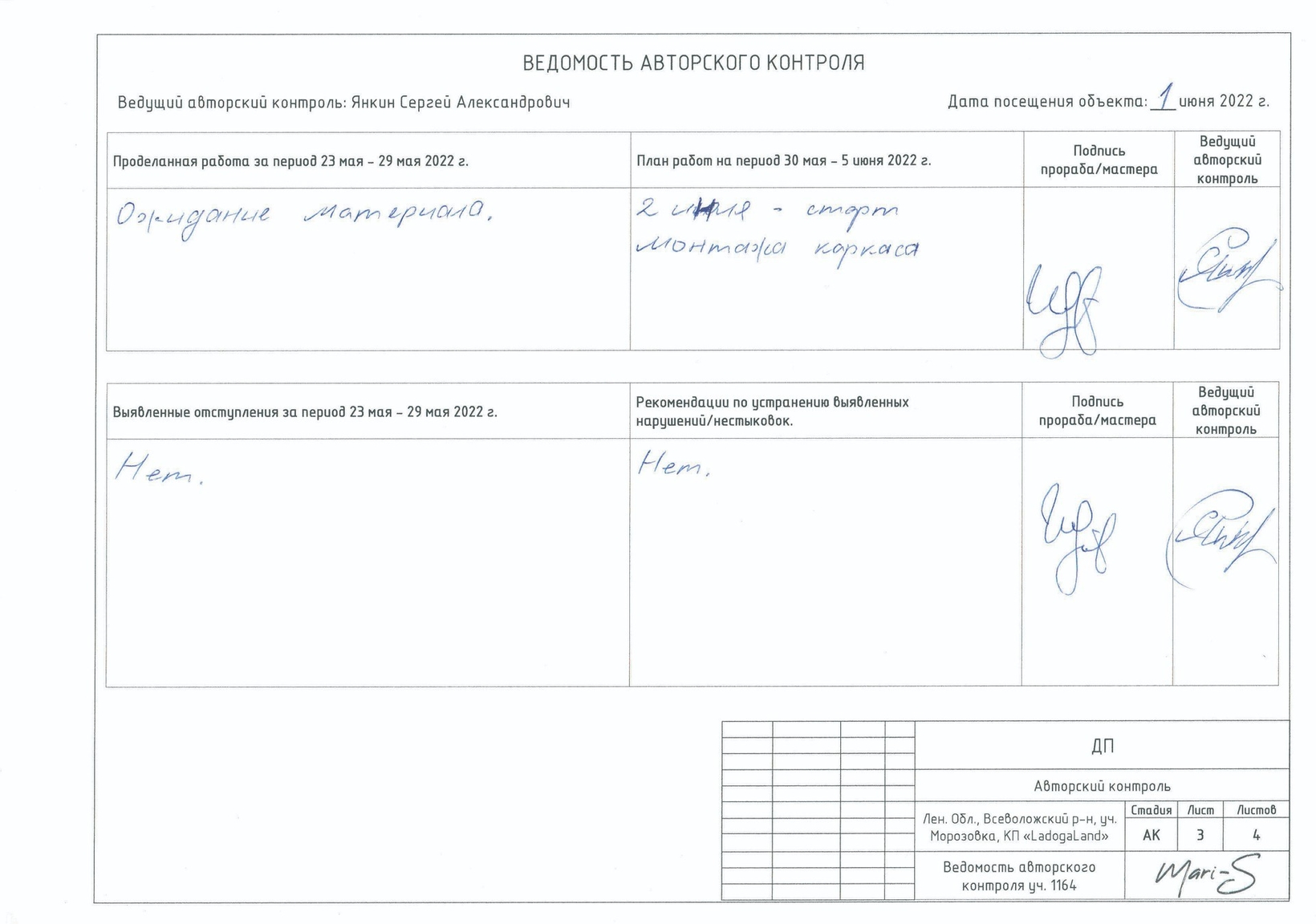

Выезд на объект 14 июля 2022 г.

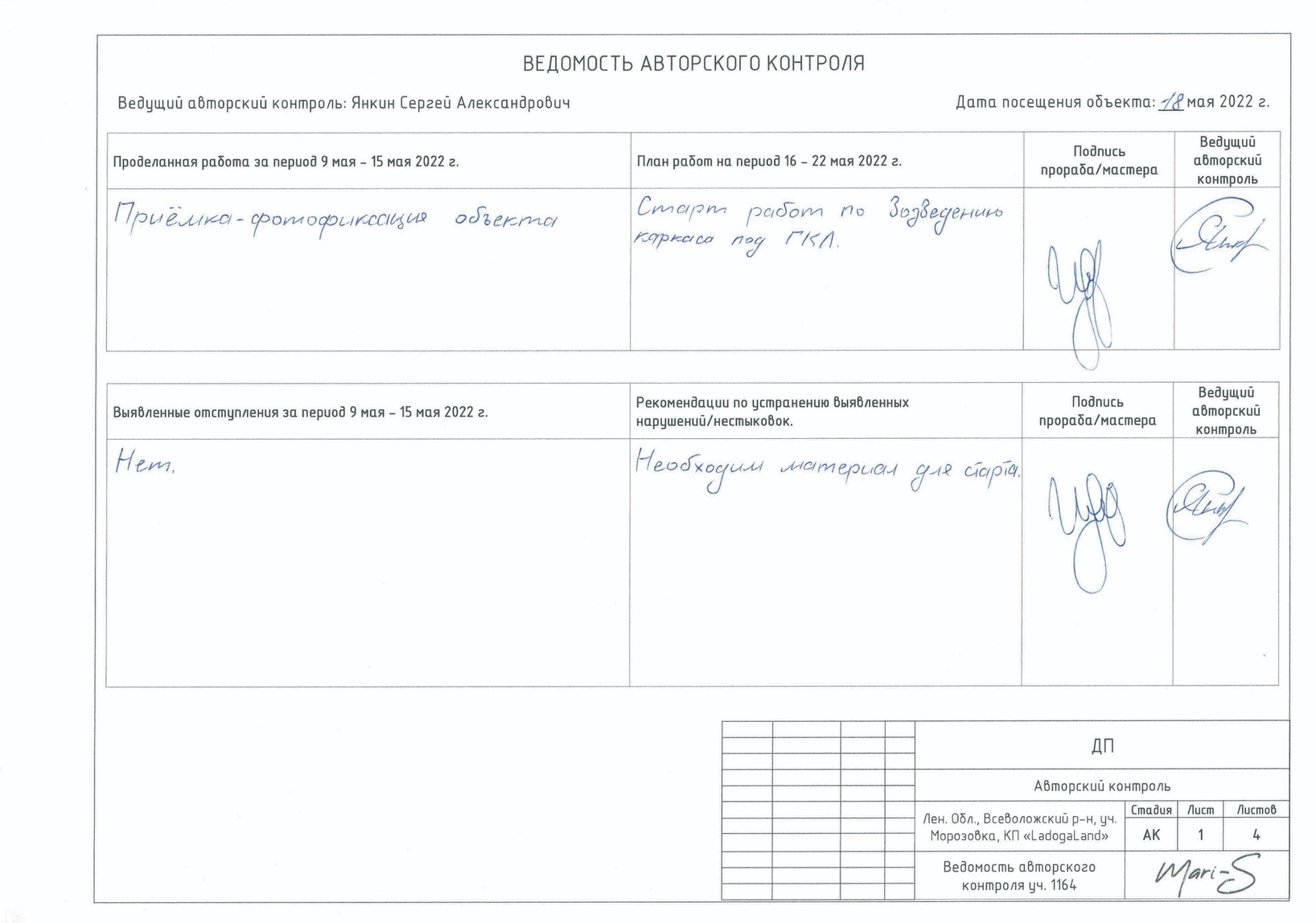

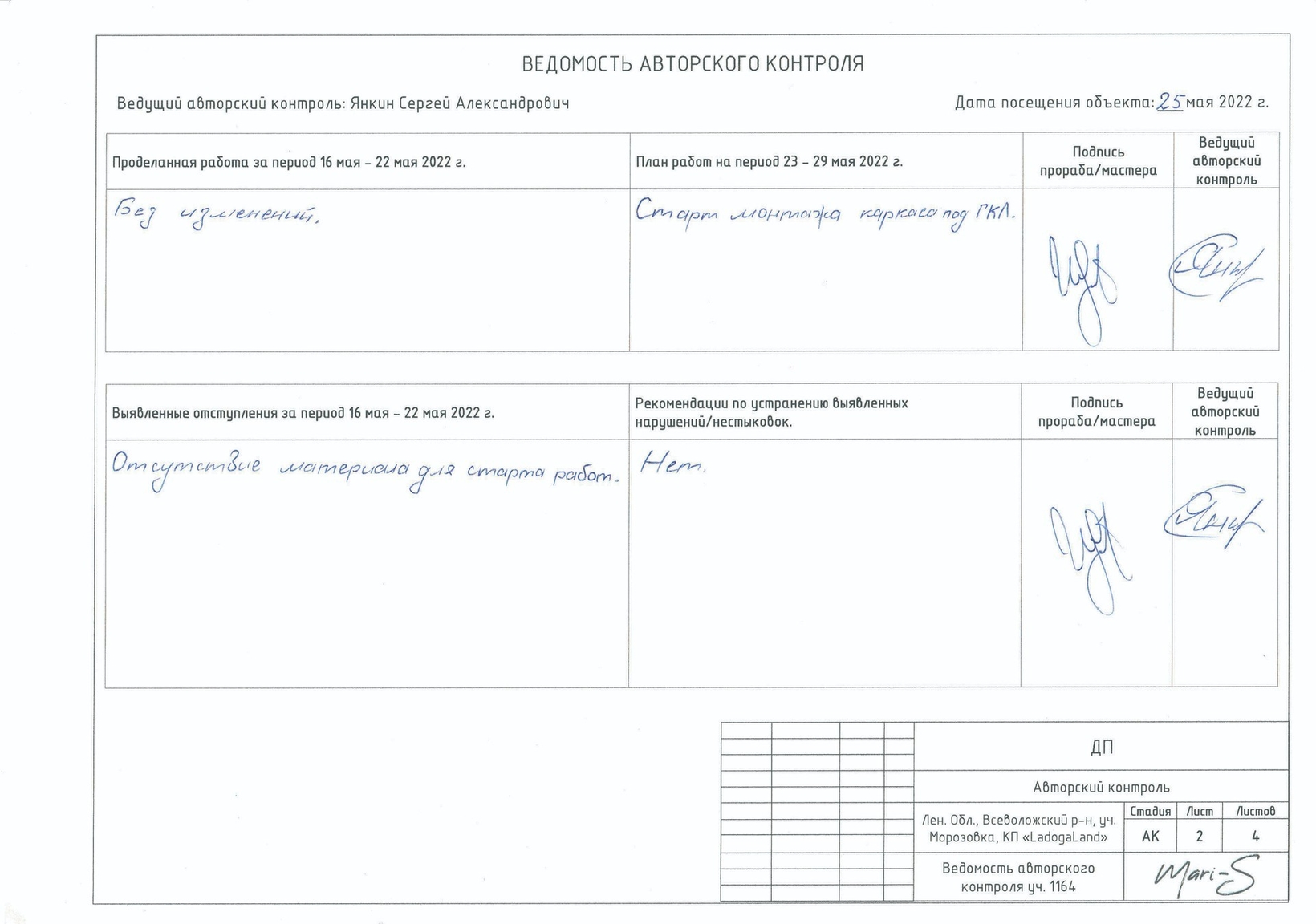

Выезд на объект 25 мая 2022 г.

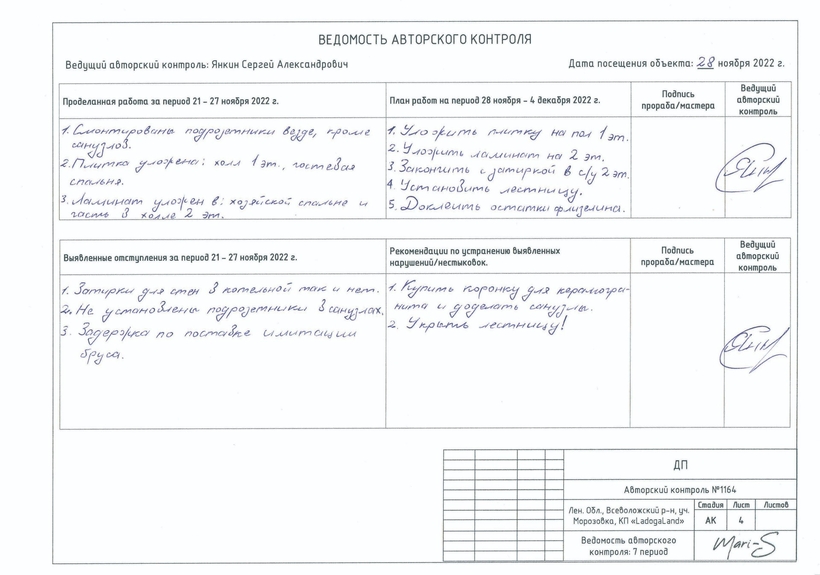

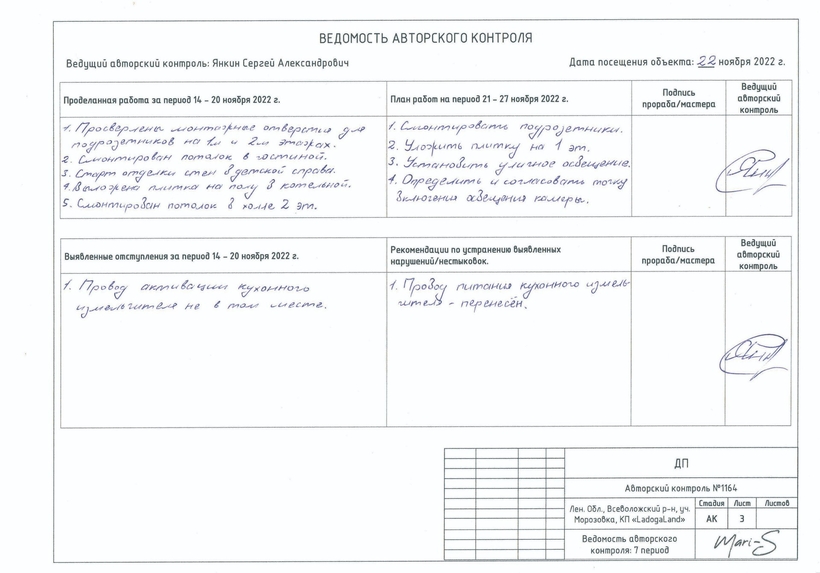

Выезд на объект 28 ноября 2022 г.

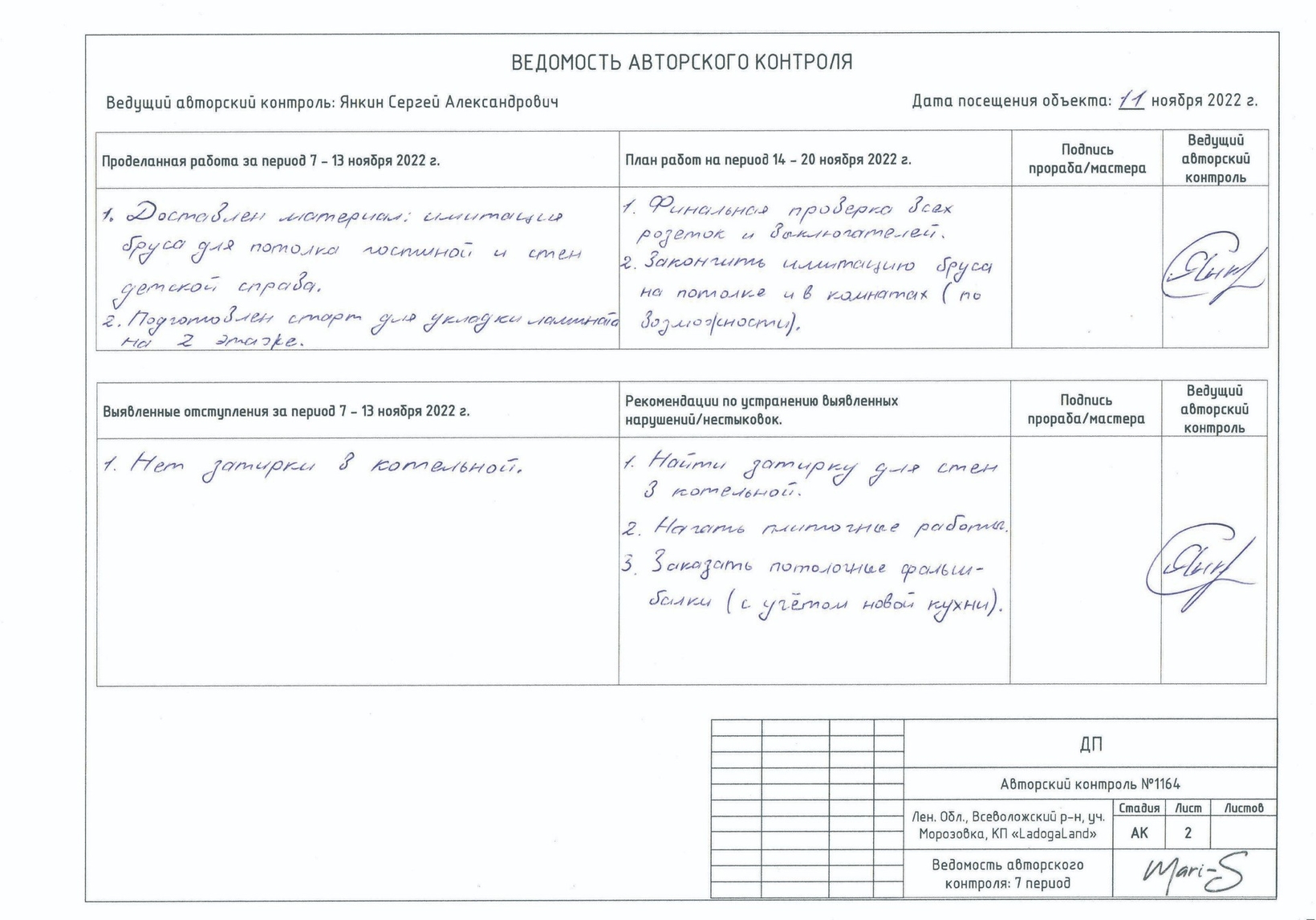

Выезд на объект 22 ноября 2022 г.

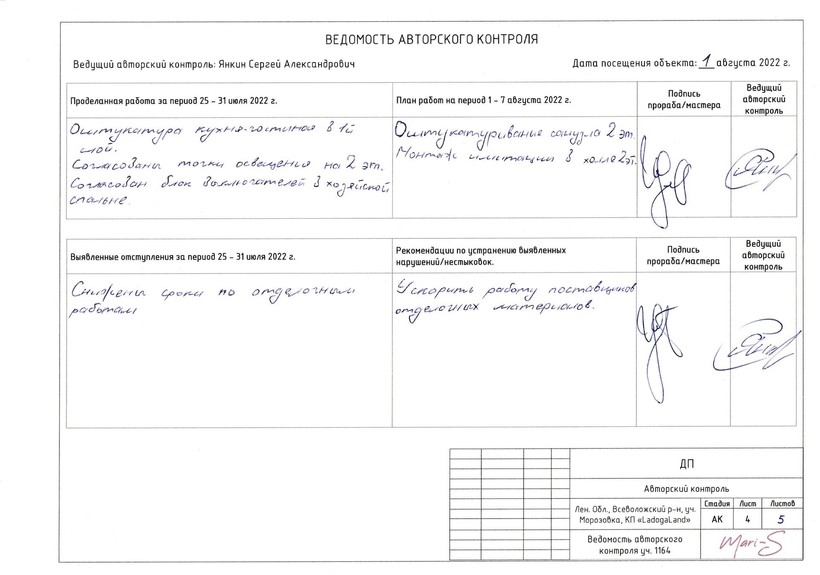

Выезд на объект 1 августа 2022 г.
Выезд на объект 14 июня 2022 г.
Выезд на объект 20 июня 2022 г.
Выезд на объект 24 июня 2022 г.

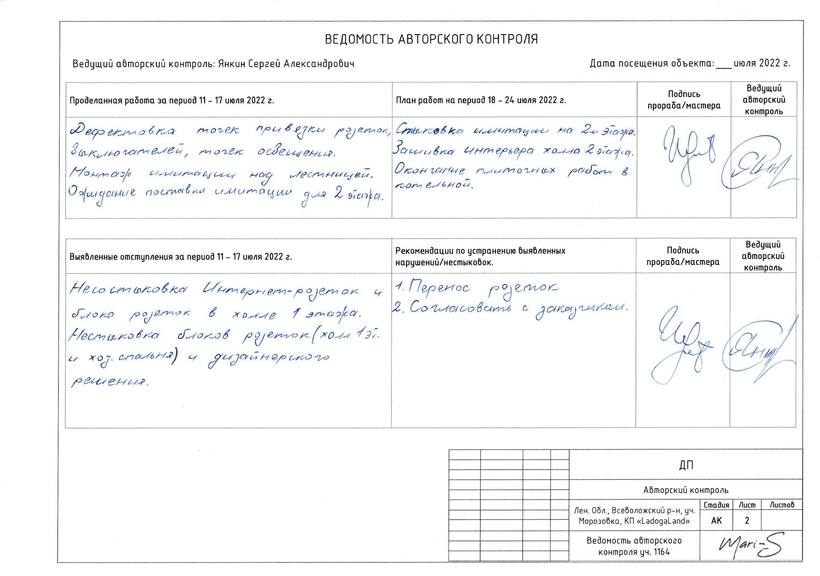

Выезд на объект 5 июля 2022 г.

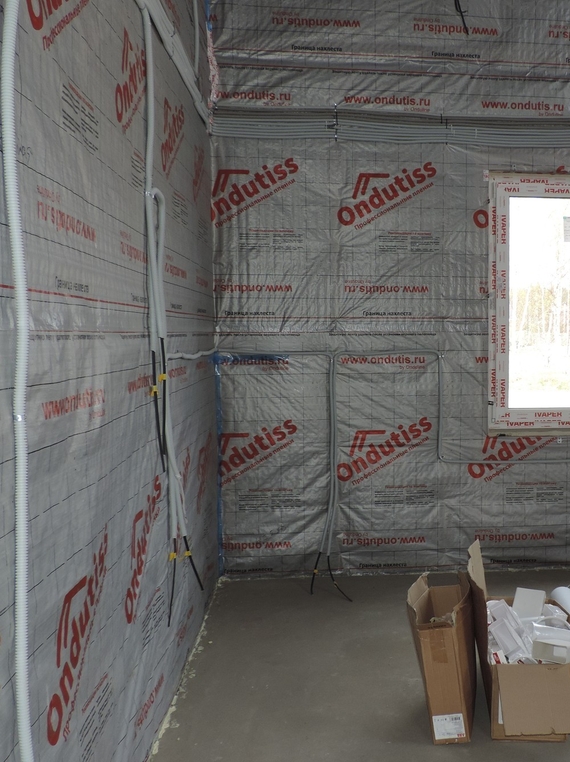

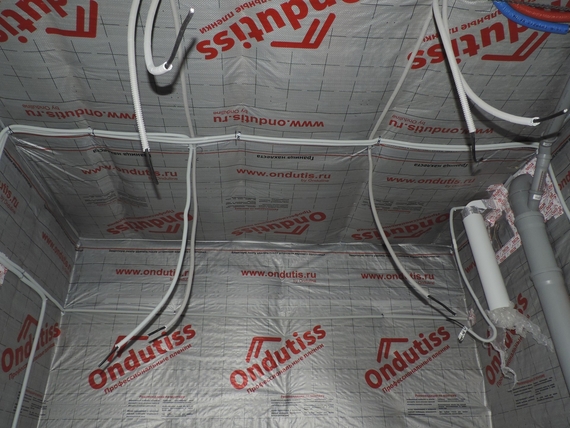

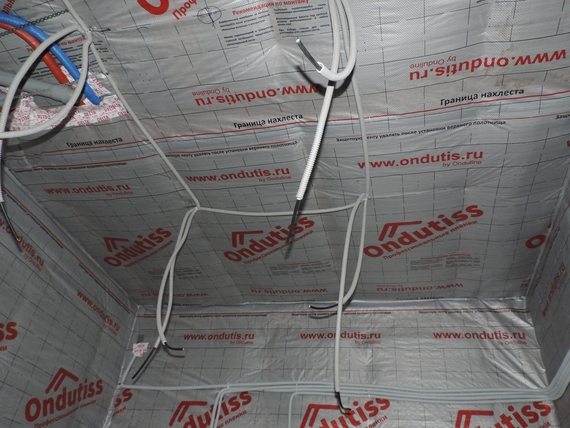

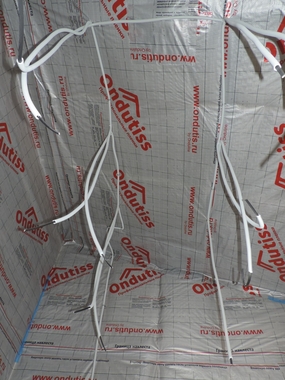

Нестыковки в санузле на 1 этаже:

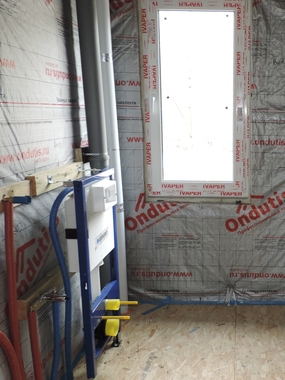

Инженерная подводка под стиральную машину не на той стене.
Инженерная подводка должна быть на стене слева, за стиральной машиной,а не сбоку от неё. В таком случае будет щель около 8 см - пылесборник.

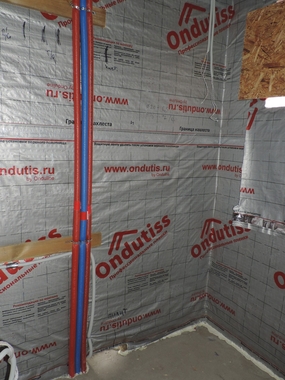

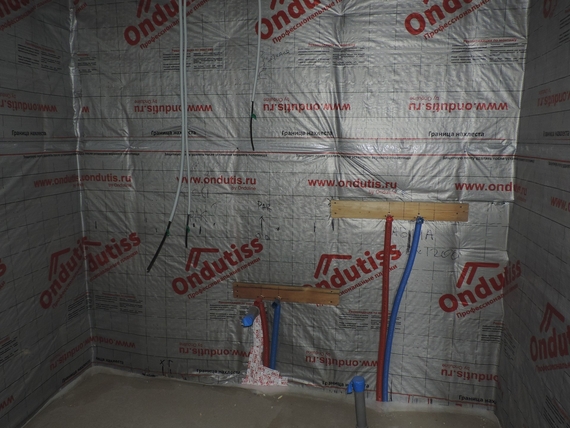

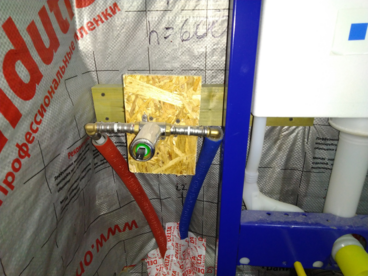

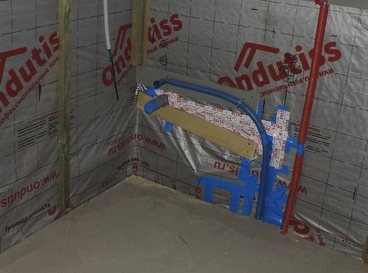

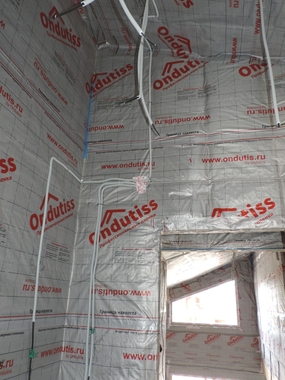

Смеситель гиг. душа не на той стене
Если оставить положение гиг. душа как есть, это будет чрезмерно близко и не сосвсем удобно для использования.

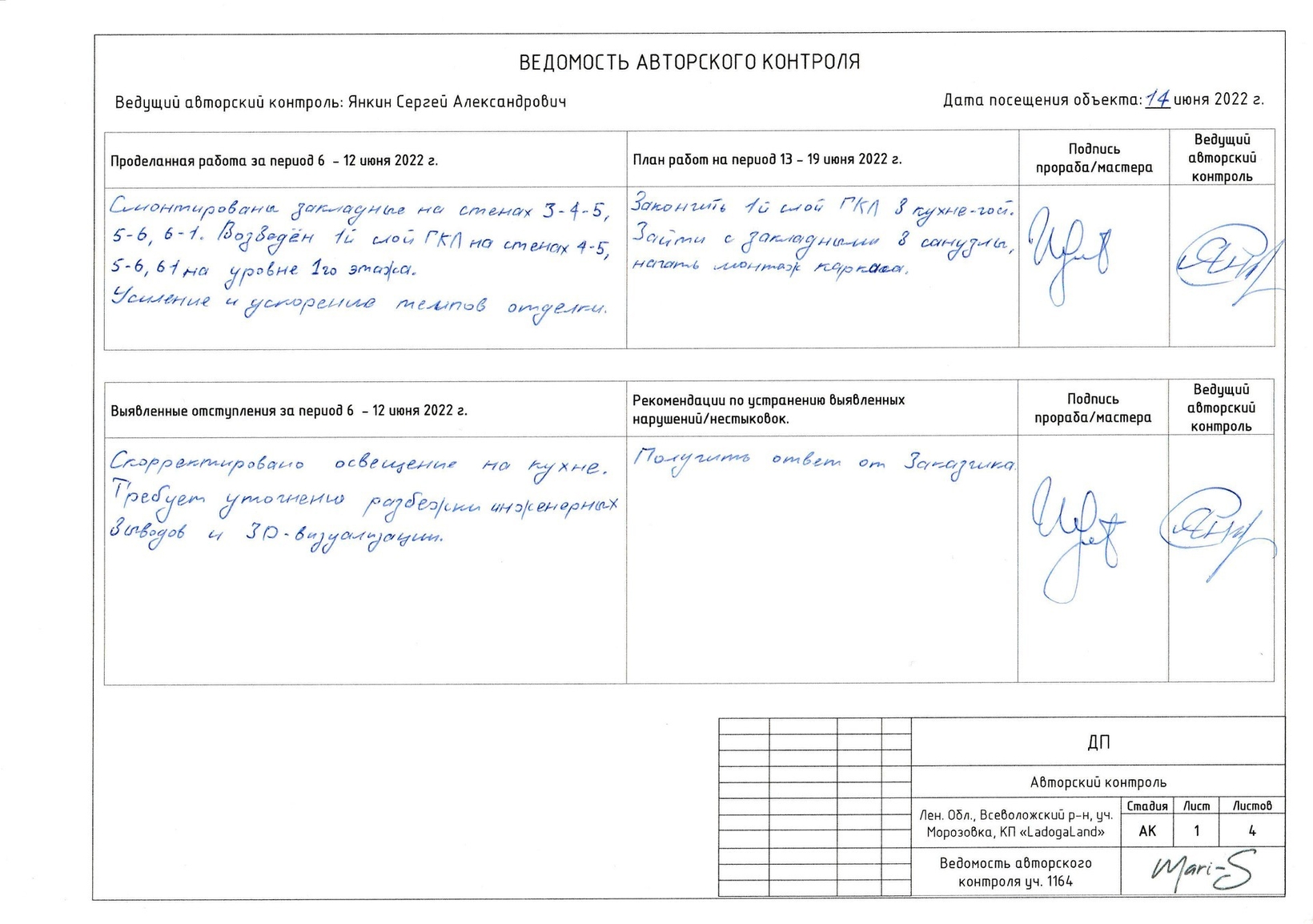

Выезд на объект 8 июня 2022 г.
Результат первого периода:
1. Размечены закладные в кухне-гостиной. 2. Смонтирован каркас под ГКЛ по всему дому. 3. Подготовлен пол 2-го этажа под укладку чистового напольного покрытия. 4. Простой будет компенсирован одновременной работой двух бригад.
